ボリビア国道防災工事 経過報告

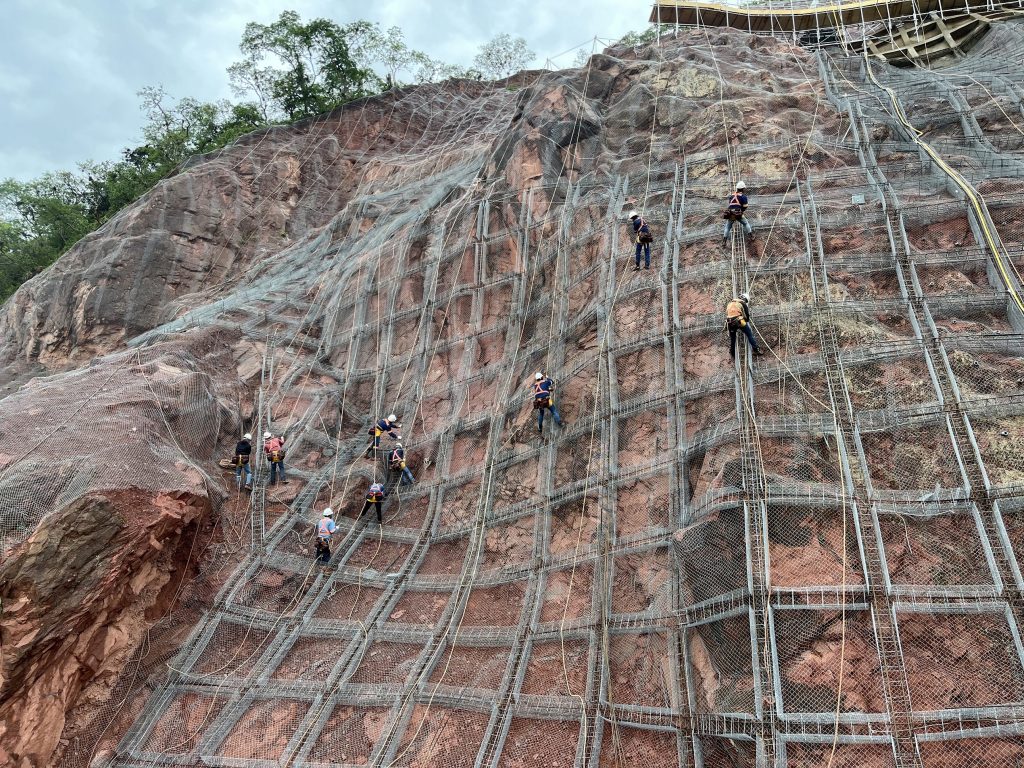

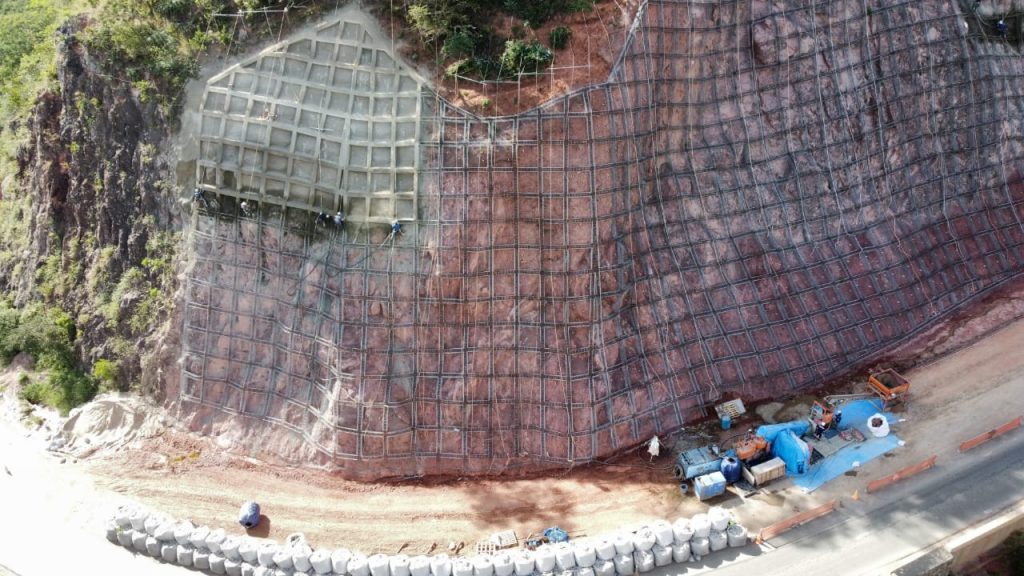

7-19工区 プレストネット工法が完了し法枠工はプラント2セットで施工開始しました。

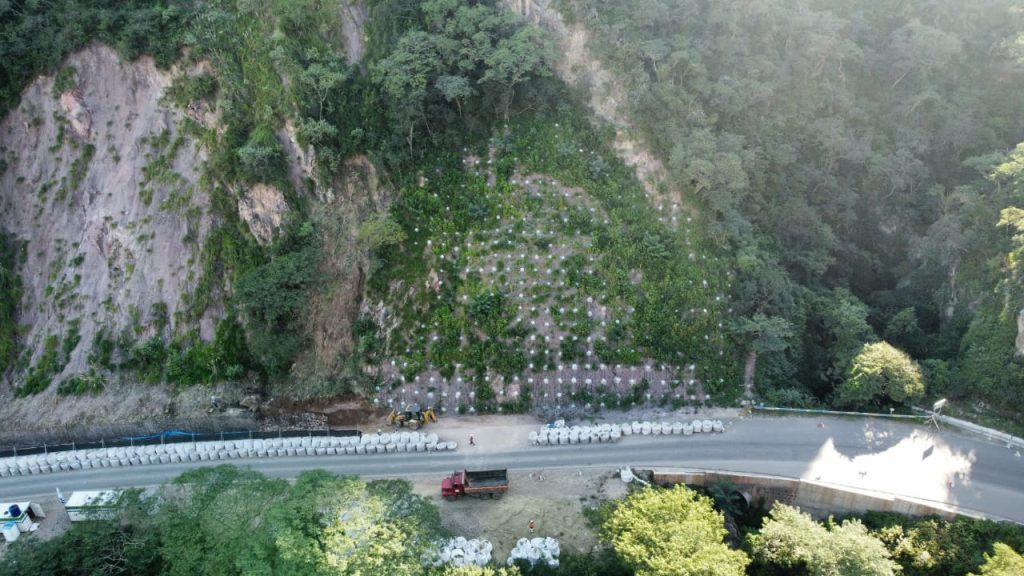

7-18工区法枠部の法面清掃・法面整形を開始しました。

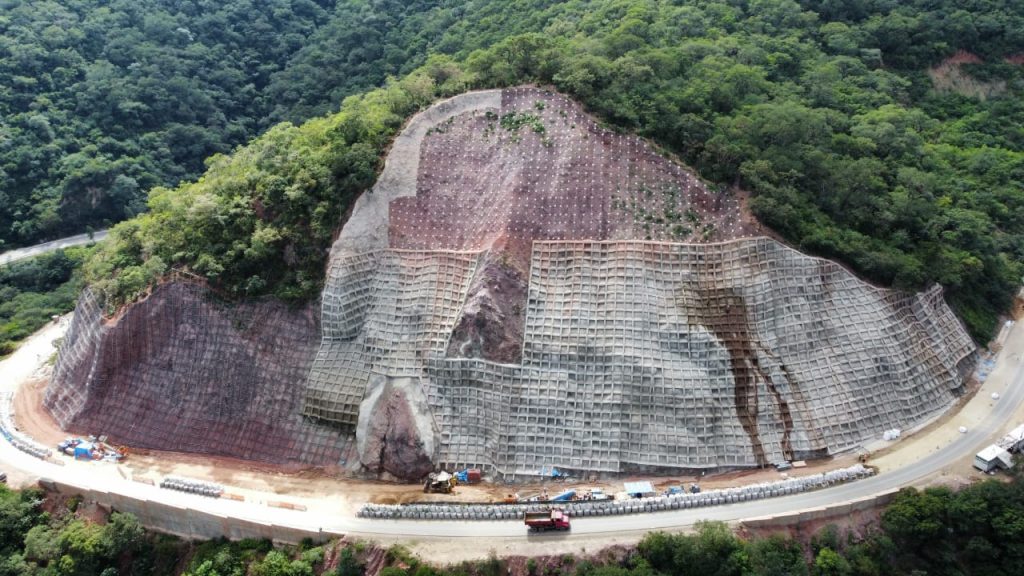

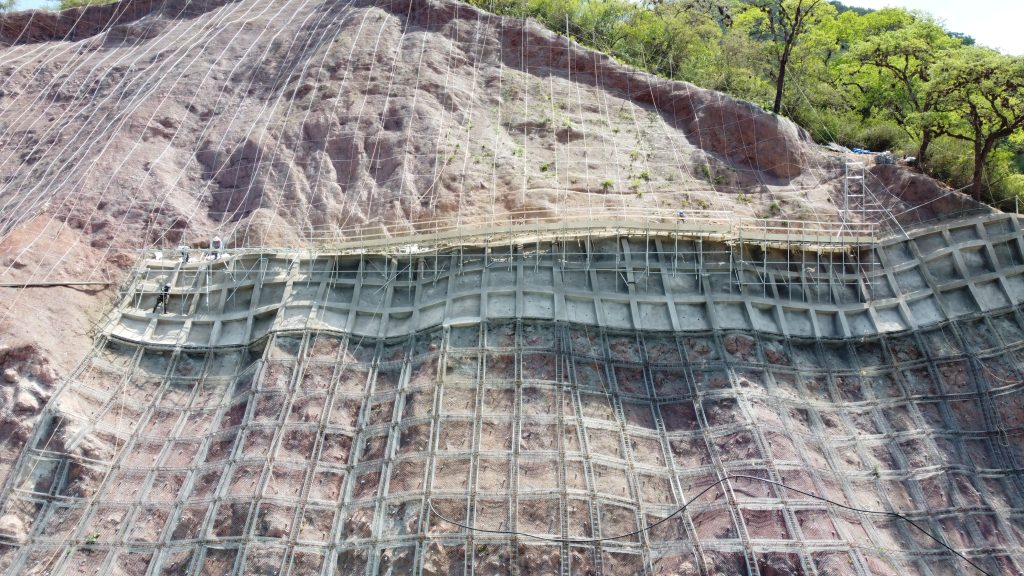

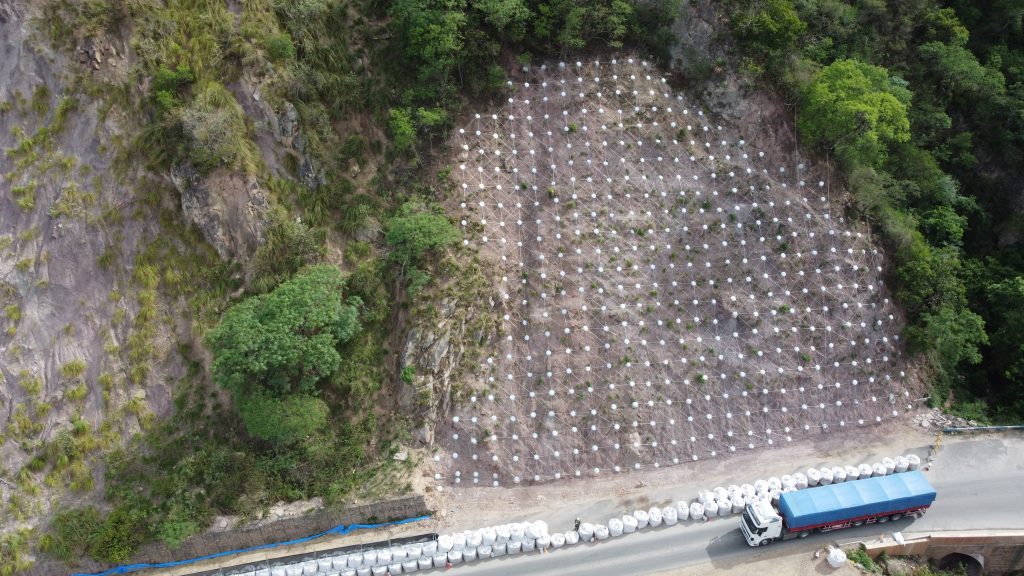

7-18工区のプレストネット施工完了箇所の現在の状況です。

ボリビア国道防災工事 途中経過報告

7-19工区:吹付法枠工およびプレストネット工
7-18工区:プレストネット工

HPの英語バージョンをリリースしました。

英語版ホームページのURLは下記の通りです。

https://www.e-soltec.com/eng/

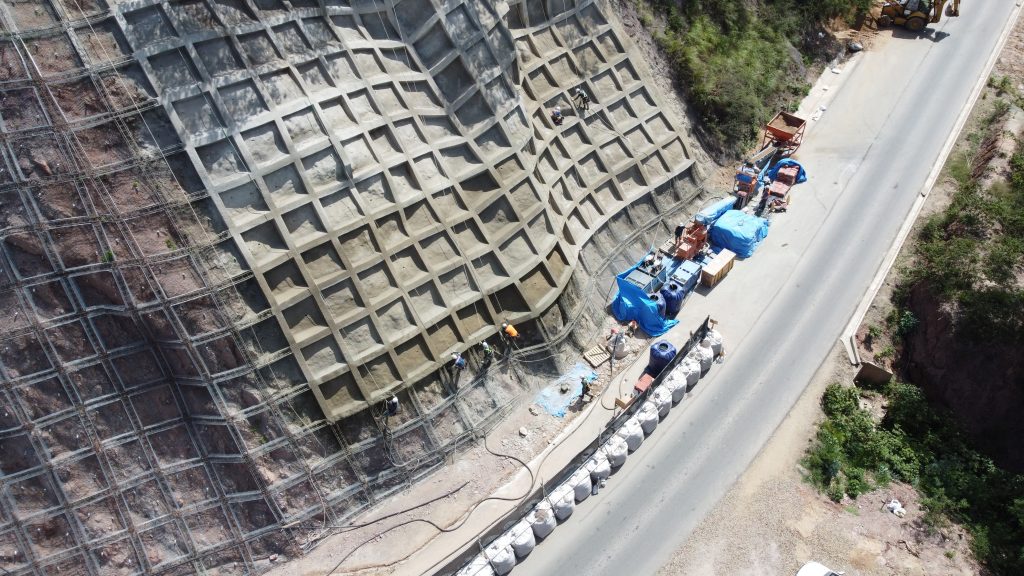

ボリビア国道防災工事 7-19工区 プレストネット工を開始しました

SD工法で削孔し、追いかけるように注入・間詰・受圧板取り付けを行っています。

法枠の組立・吹付も順調に進んでいっています。

スリランカ国道防災工事(LDPP)実績動画

2017年から2020年まで施工しましたスリランカ国道防災工事(LDPP)の実績の動画をご案内します。上の画像をクリックするとYouTubeが流れます。

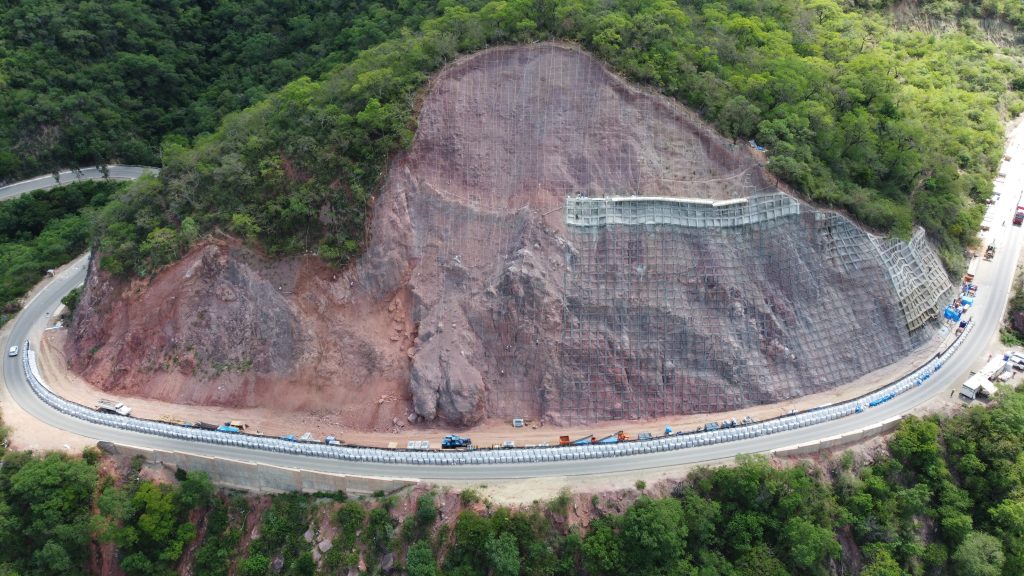

ボリビア国道防災工事

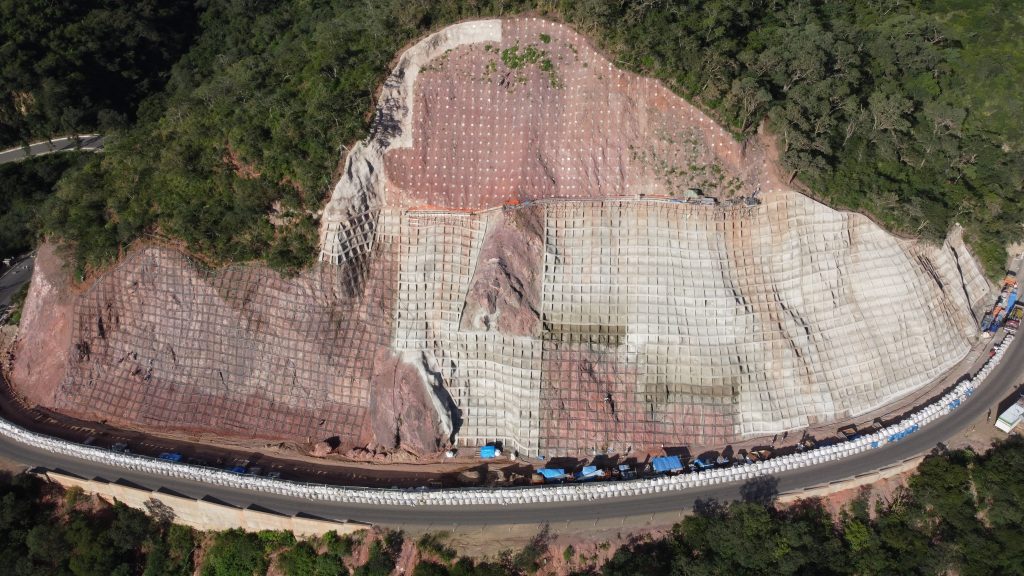

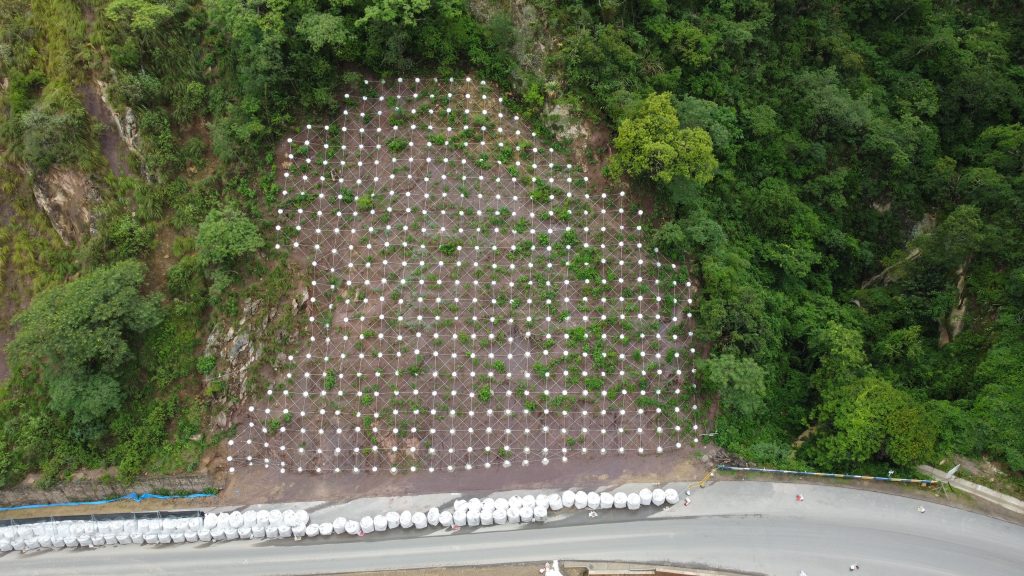

プレストネット施工箇所の植生が徐々に回復してきました。
人員も増えて、法枠組立もどんどん進んでいきます。

新年のご挨拶

謹賀新年

あけましておめでとうございます。

旧年中は格別のご厚情を賜り、誠に有難うございました。
国内においては、3年を過ぎてなお継続するコロナ禍や円安による経済の減速、ウクライナ情勢の影響等、一企業の努力だけではカバーしきれない流れの中にあって、あらゆる業種の企業が非常に厳しい状況に直面しております。2023年は弊社全員が、「お客様に満足していただく」という基本姿勢に立ち返って、プロフェッショナルとして自己研磨を怠らず、確実に取り組んで参りたいと思います。本年も昨年以上のご支援、お引き立てを賜りますよう宜しくお願い申し上げます。 最後に皆様のご健勝とご多幸を祈念し、新年のご挨拶とさせて頂きます。

株式会社ソルテック 代表取締役 塩田 彰

年末のご挨拶

早いもので、年末のご挨拶をさせて頂く時期となりました。
皆様におかれましては、ますますご清栄のこととお喜び申し上げます。

さて、弊社では下記の日程で年末年始休業とさせて頂きます。
誠に勝手ではございますが何卒ご了承頂きますようお願い申し上げます。

来年も更なる発展、飛躍に向けて、より一層の努力をする所存ですので、より一層のご支援
を賜りますよう、従業員一同心よりお願い申し上げます。
来年も相変わらぬご愛顧を頂けますようお願い申し上げまして、年末のご挨拶とさせて頂きます。

株式会社ソルテック 社員一同

<年末年始 休業期間>

事務所 2022年12月29日(木) ~ 2023年1月9日(月)まで

現 場 2022年12月29日(木) ~ 2023年1月4日(水)まで

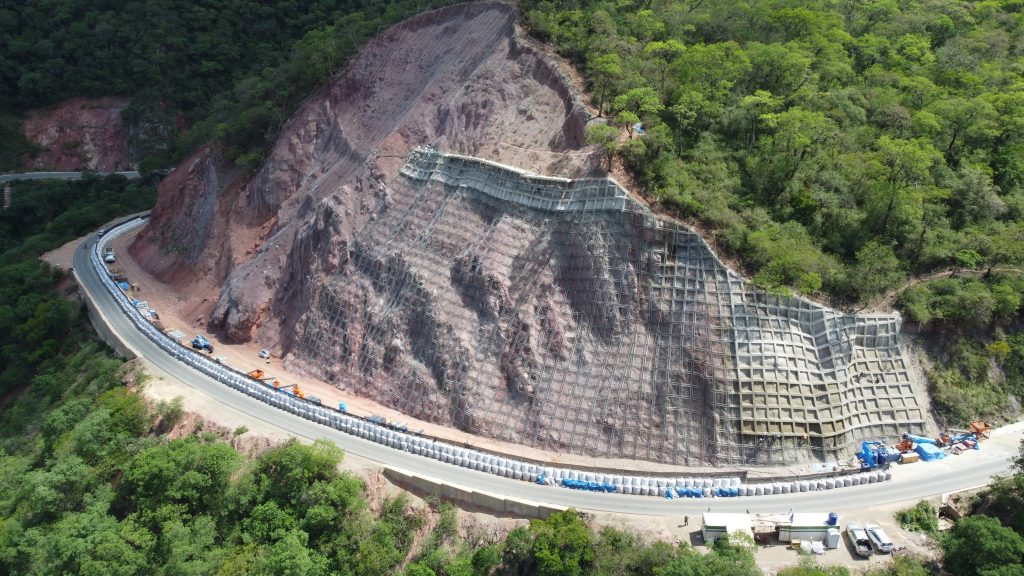

ボリビア国道防災工事の7-19工区の進捗状況

ボリビア国道防災工事の7-19工区は、プレストネット用の仮設足場と吹付法枠工の法面整形・法枠組立・法枠吹付を並行して進めております。

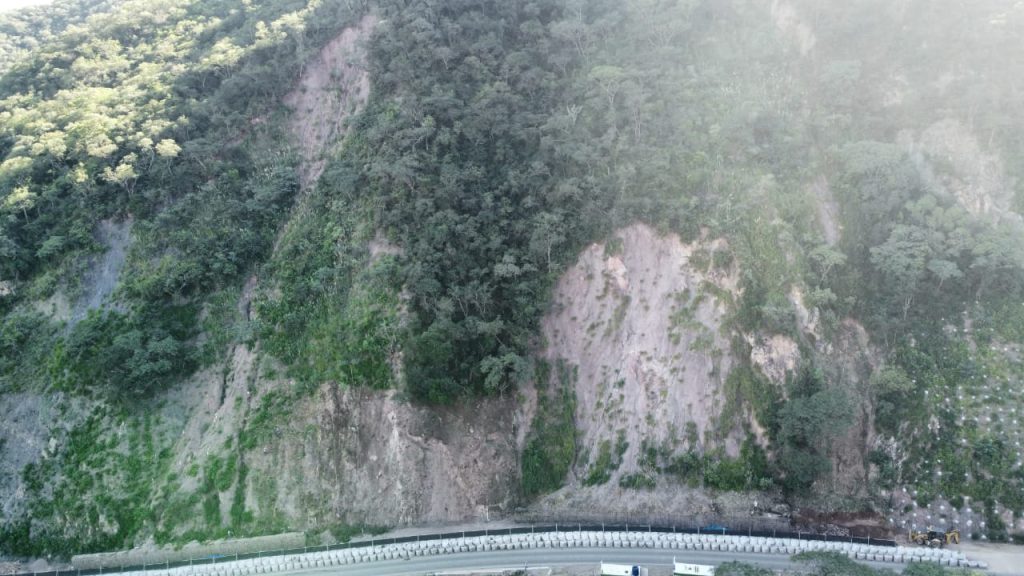

プレストネット工完成

ボリビアのプレストネット工(7-18工区)が11/21に削孔が完了し、12/6に完成しました。
